గ్రామీణ రహదారి అభివృద్ధికి కేంద్ర ప్రభుత్వం అమలు చేస్తున్న ప్రధాన్ మంత్రి గ్రామ సడక్ యోజన (PMGSY) గణాంకాలపై తాజాగా ఆంధ్రప్రదేశ్లో రాజకీయ వాదోపవాదాలు ప్రారంభమయ్యాయి.
కొన్ని వర్గాలు, ముఖ్యంగా TDP నాయకులు, రాష్ట్రంలో PMGSY కింద రహదారి పనులు మందగించాయని ఆరోపిస్తున్నారు.
అయితే YSRCP నేతలు మాత్రం ఈ ఆరోపణలను ఖండిస్తూ అధికారిక వార్షిక నివేదికల గణాంకాలను చూపిస్తున్నారు. వారి వాదన ప్రకారం, కొన్ని చోట్ల సమిష్టి (Cumulative) గణాంకాలను ఒకే ఆర్థిక సంవత్సరానికి చెందిన డేటాగా చూపించడం వల్లే గందరగోళం ఏర్పడిందని అంటున్నారు.

PMGSY పథకాల అసలు ఉద్దేశ్యం

PMGSY పథకం కింద గ్రామీణ రహదారి అభివృద్ధి కోసం కేంద్ర ప్రభుత్వం పలు దశల్లో కార్యక్రమాలు అమలు చేస్తోంది.
| పథకం | ప్రారంభ సంవత్సరం | ప్రధాన లక్ష్యం |
|---|---|---|
| PMGSY – I | 2000 | రోడ్డు సౌకర్యం లేని గ్రామాలకు కొత్త రహదారులు నిర్మించడం |
| PMGSY – II | 2013 | ఇప్పటికే ఉన్న గ్రామీణ రహదారులను మెరుగుపరచడం |
| PMGSY – III | 2019 | గ్రామాలను మార్కెట్లు, పాఠశాలలు, ఆసుపత్రులతో కలపడం |
| RCPLWEA | 2016 | నక్సల్ ప్రభావిత ప్రాంతాల్లో రహదారి కనెక్టివిటీ పెంచడం |
వార్షికంగా పూర్తైన రహదారుల గణాంకాలు
PMGSY అధికారిక నివేదికల ప్రకారం ప్రతి ఆర్థిక సంవత్సరంలో పూర్తైన రహదారుల వివరాలు ఇలా ఉన్నాయి.
ఈ గణాంకాలు PMGSY వార్షిక నివేదికల్లో నమోదు అయిన అధికారిక వివరాలు.
FY 2018–19

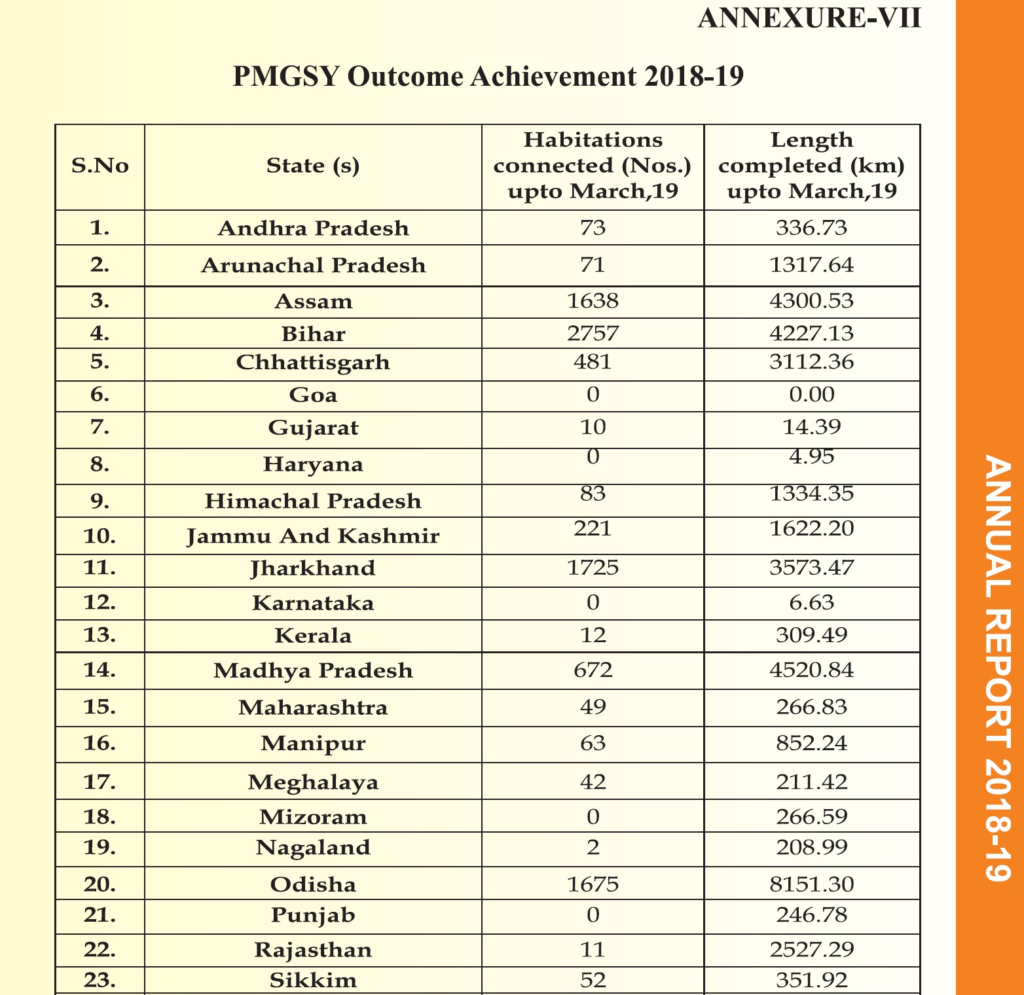

2018–19 ఆర్థిక సంవత్సరంలో PMGSY కింద 336.73 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.
ఈ ఏడాది చివరికి మొత్తం సమిష్టి రహదారి పొడవు 14,219.19 కిలోమీటర్లకు చేరింది.

FY 2019–20

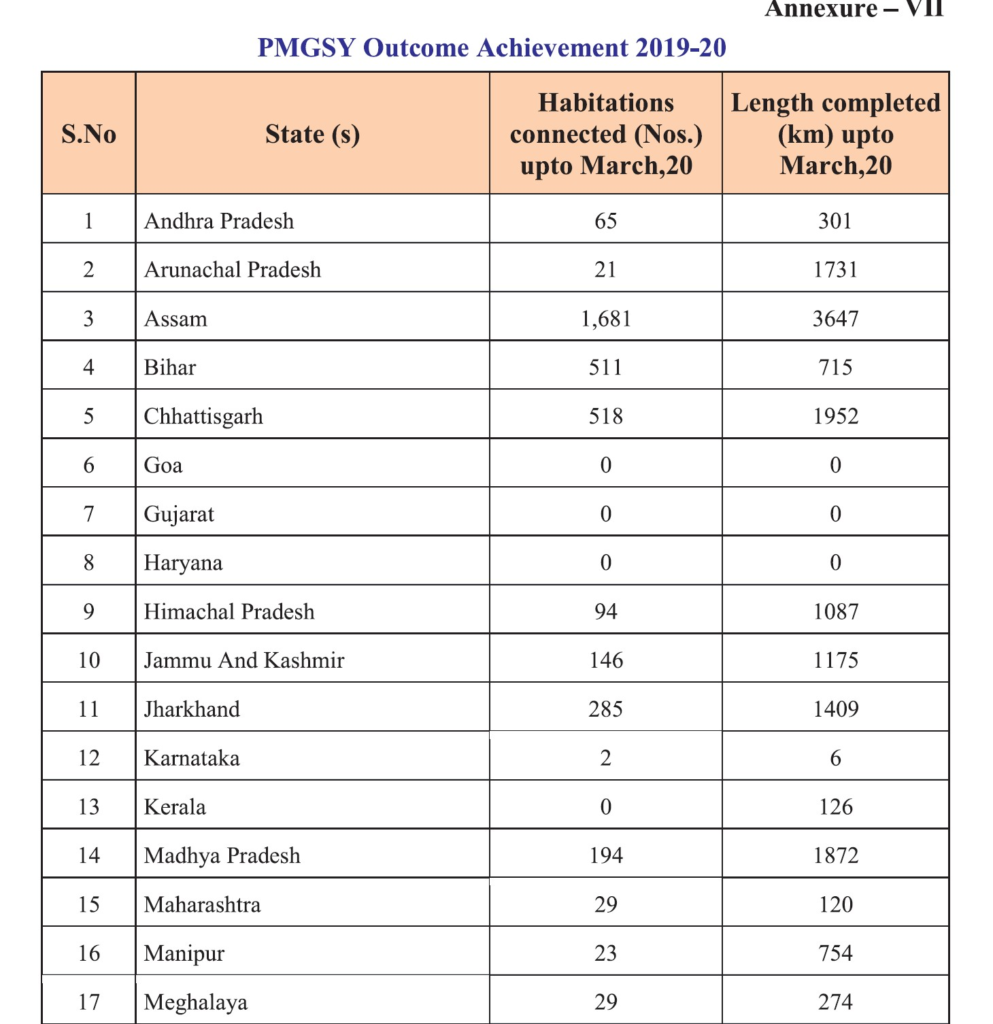

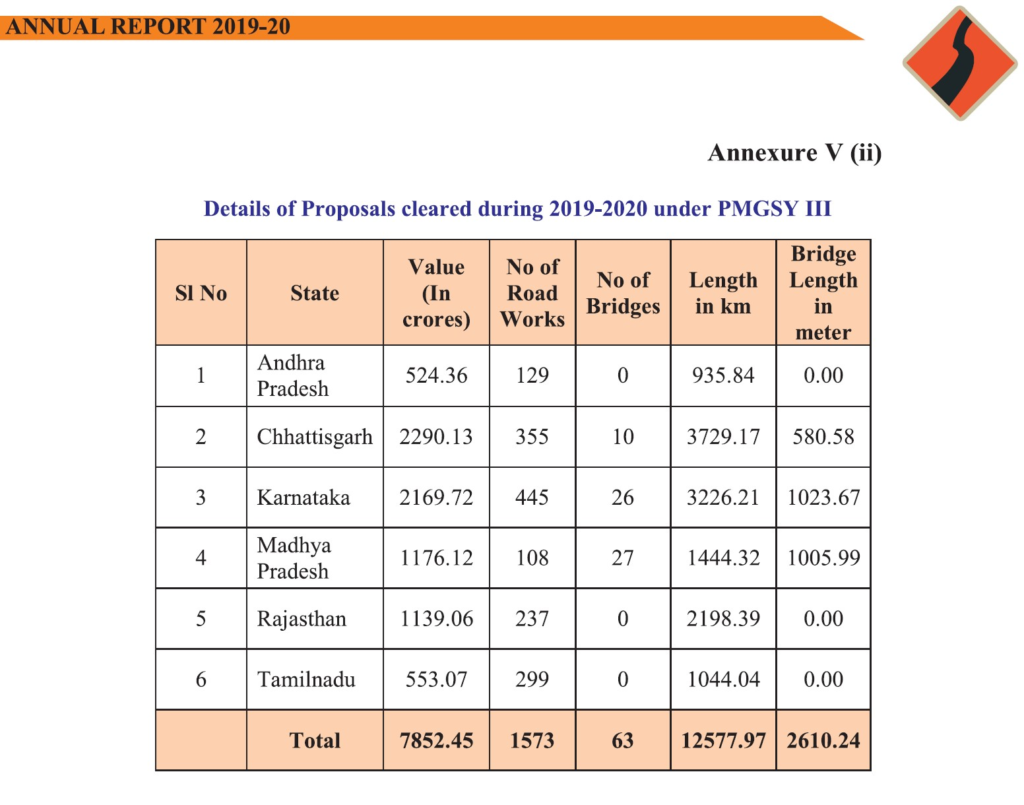

2019–20 సంవత్సరంలో 301 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.

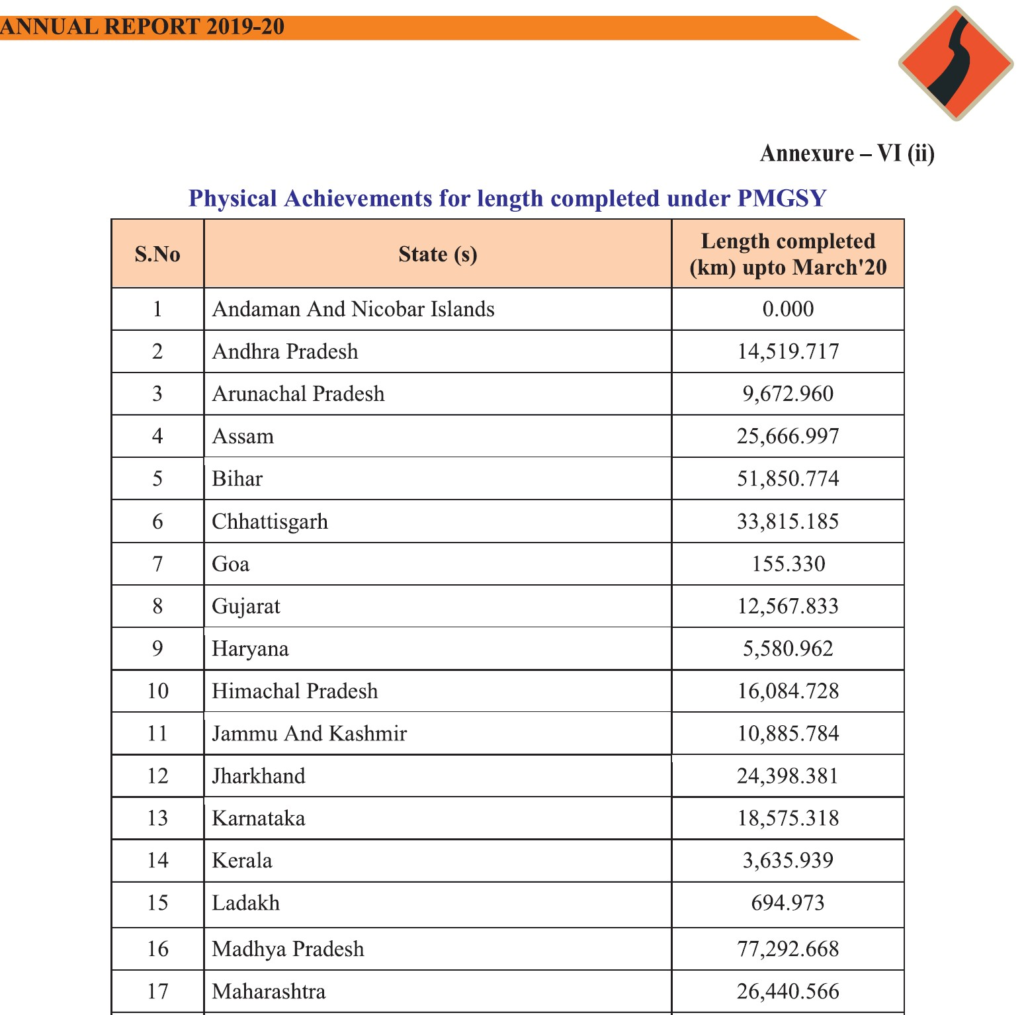

ఈ ఏడాది చివరికి మొత్తం సమిష్టి పొడవు 14,519.17 కిలోమీటర్లకు పెరిగింది.

FY 2020–21
2020–21 ఆర్థిక సంవత్సరంలో 531 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.

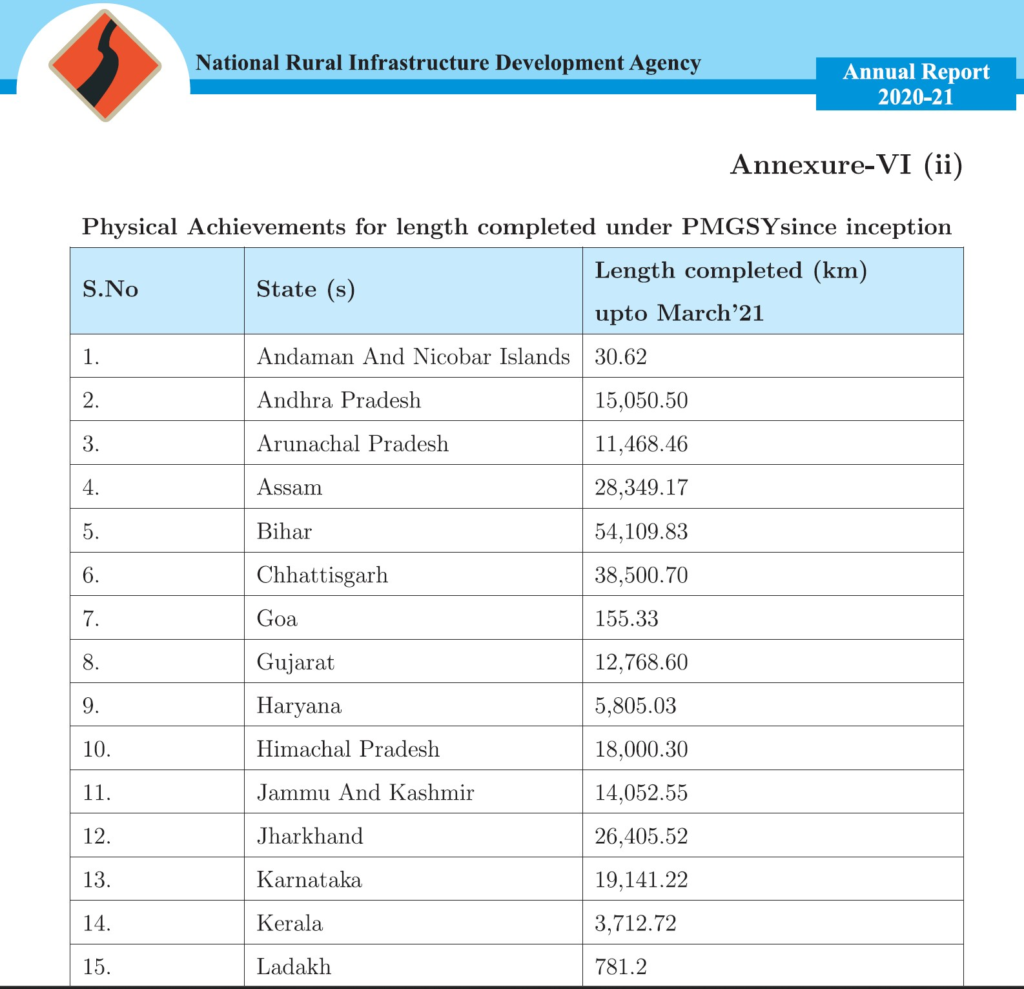

ఈ ఏడాది చివరికి మొత్తం సమిష్టి పొడవు 15,050.50 కిలోమీటర్లకు చేరింది.

FY 2021–22

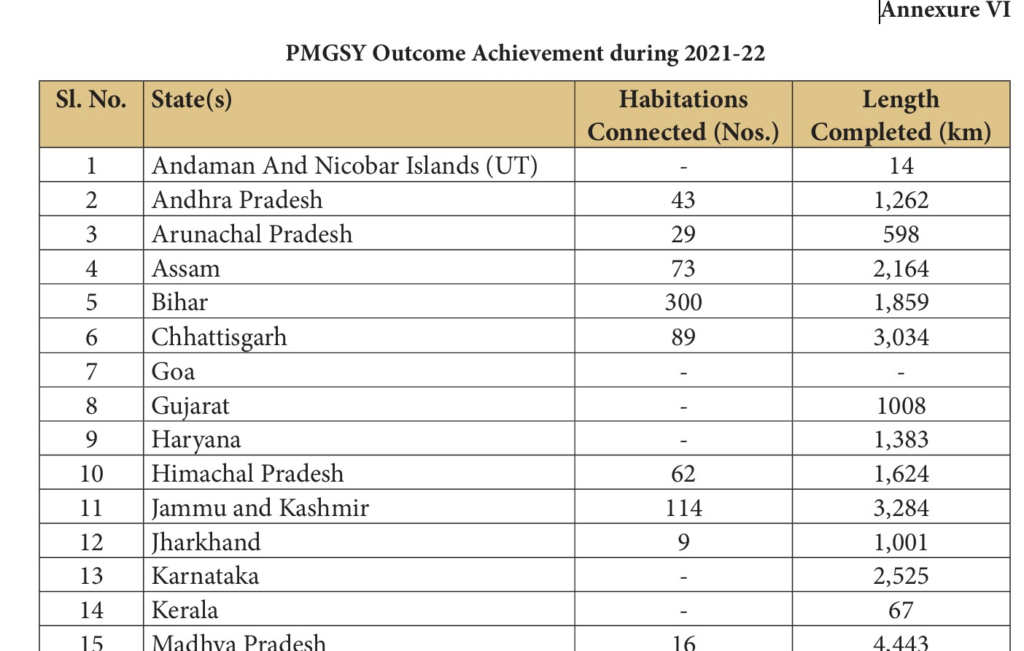

2021–22 సంవత్సరంలో PMGSY కింద 1,262 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.

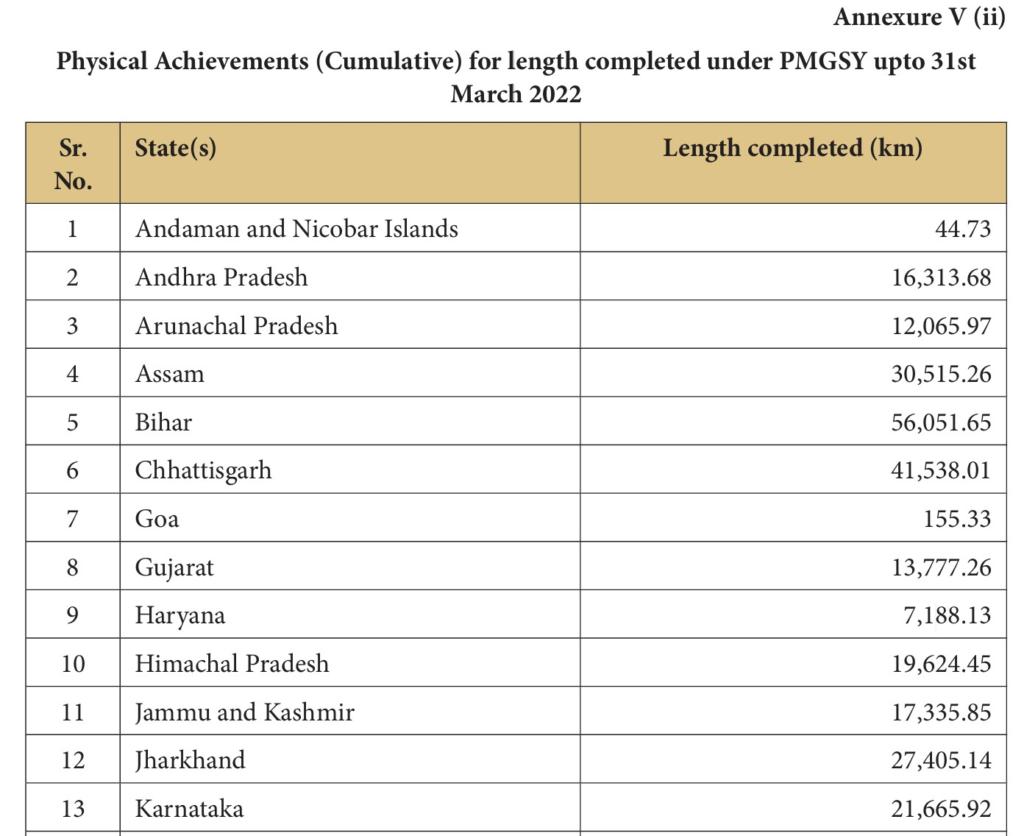

ఈ ఏడాది చివరికి మొత్తం సమిష్టి పొడవు 16,313.68 కిలోమీటర్లకు చేరింది.

FY 2022–23

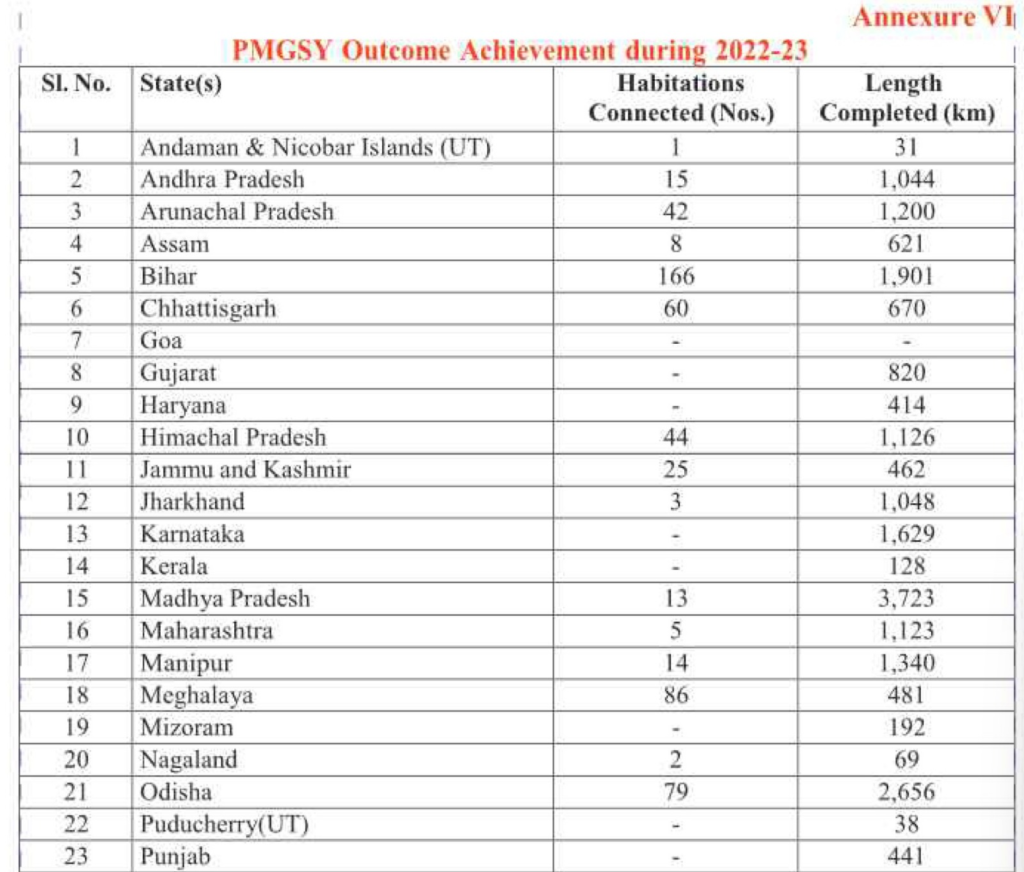

2022–23 ఆర్థిక సంవత్సరంలో 1,044 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.

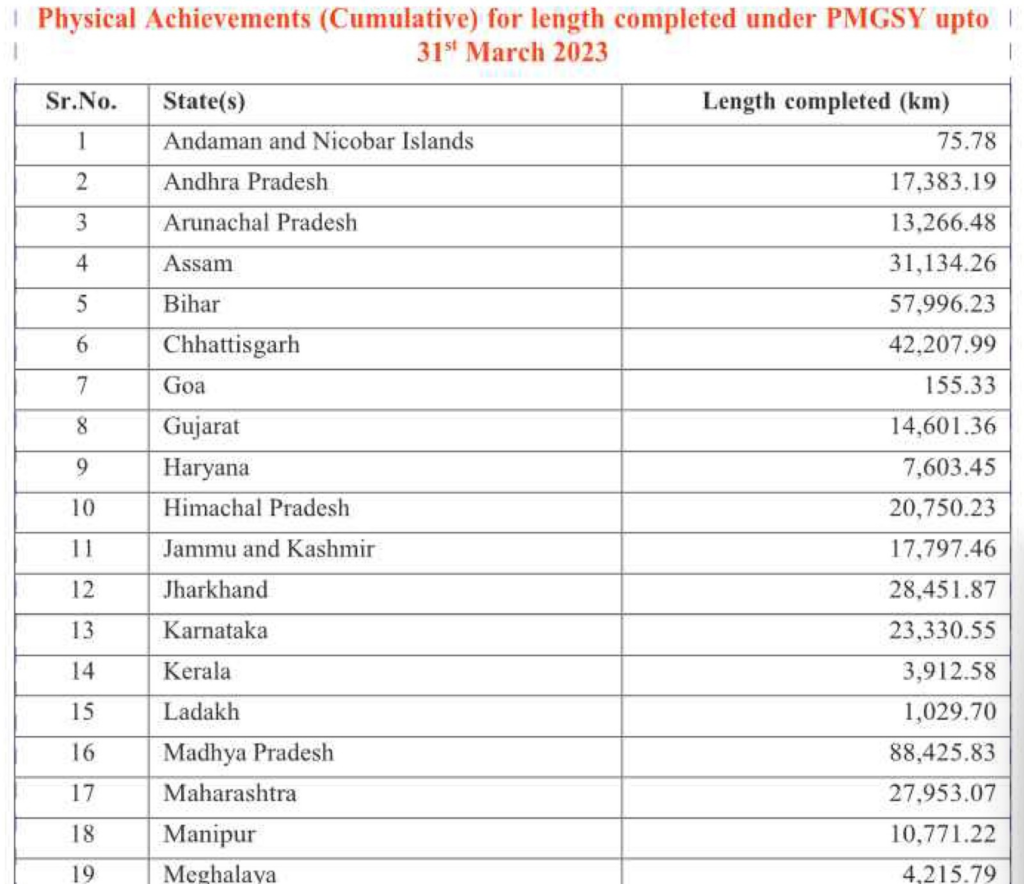

ఈ ఏడాది చివరికి మొత్తం సమిష్టి పొడవు 17,383.19 కిలోమీటర్లకు పెరిగింది.

FY 2023–24

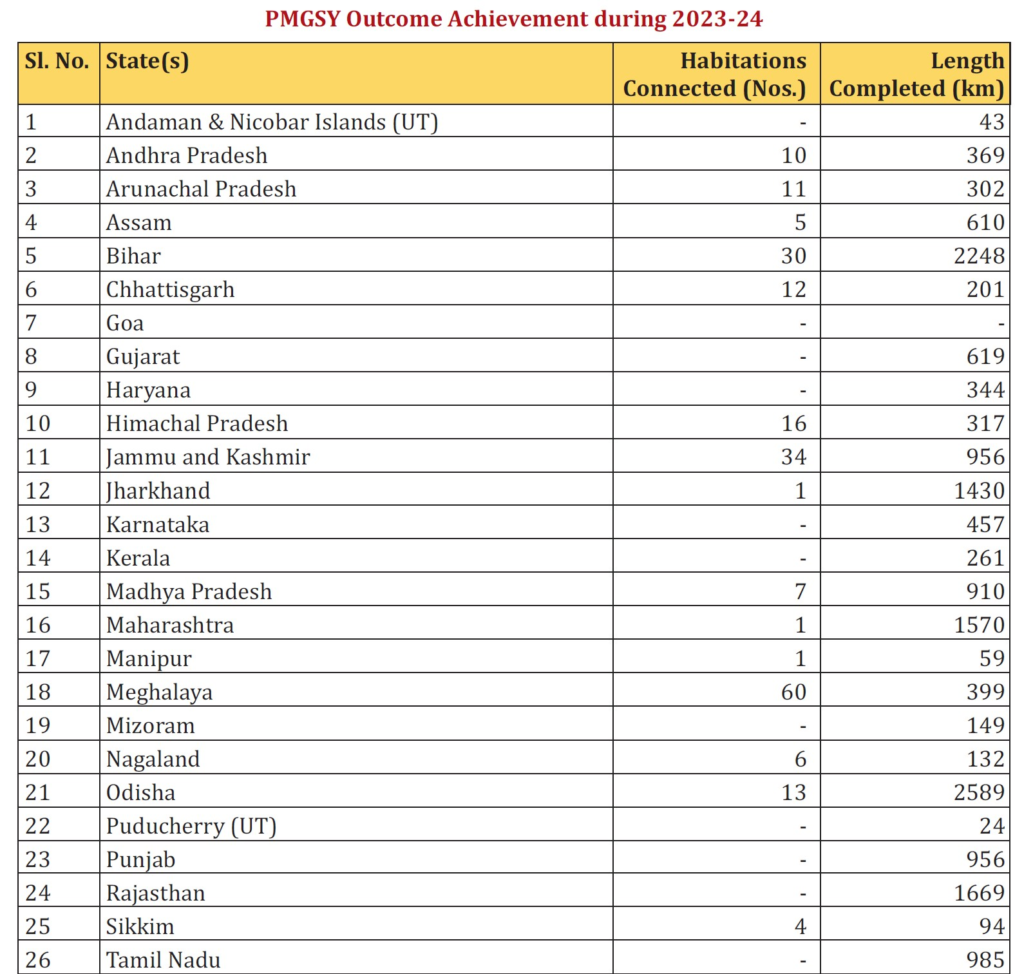

2023–24 సంవత్సరంలో 369 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.

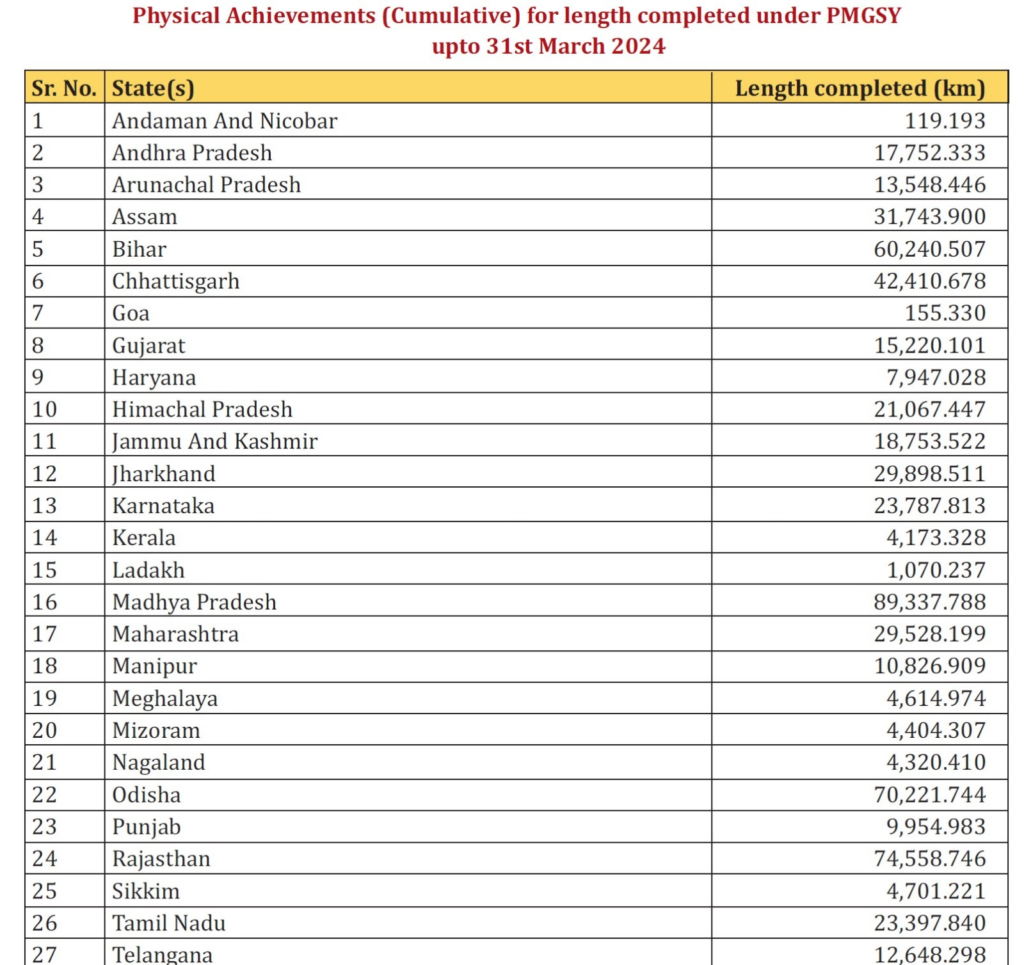

ఈ ఏడాది చివరికి మొత్తం సమిష్టి పొడవు 17,752.33 కిలోమీటర్లకు చేరింది.

FY 2024–25

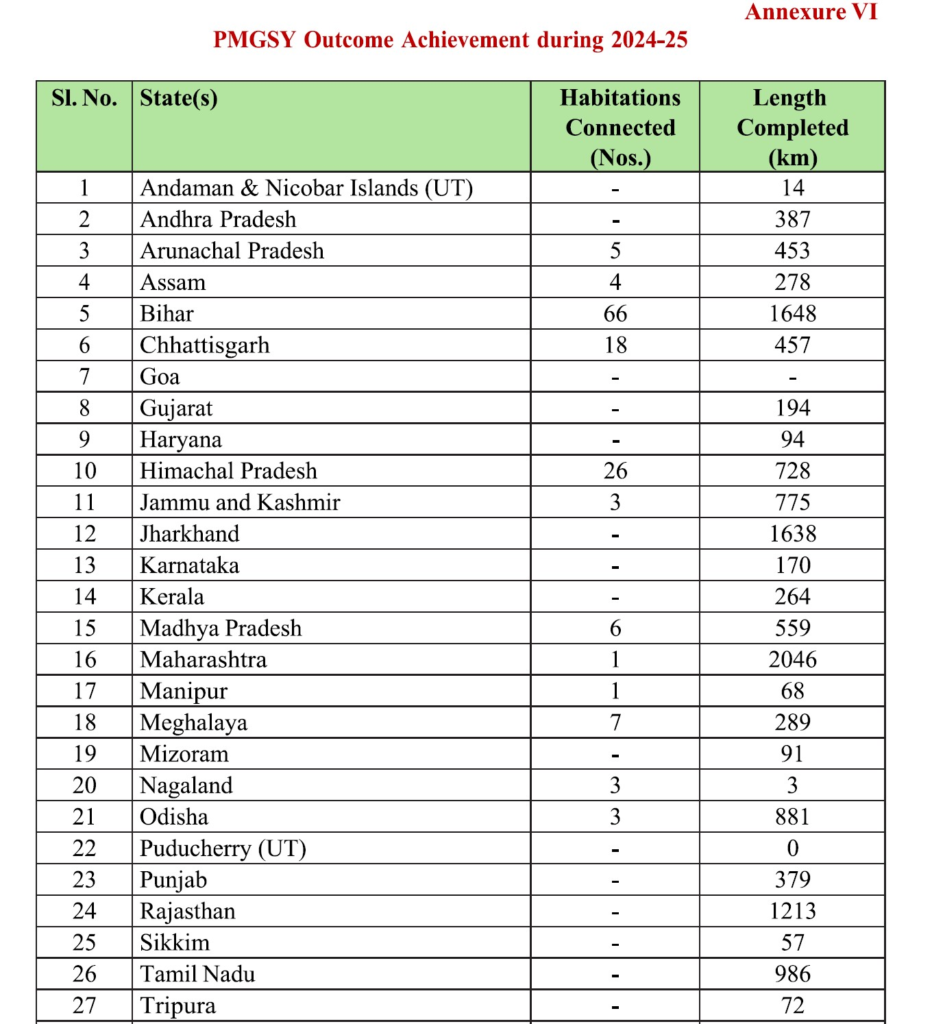

2024–25 ఆర్థిక సంవత్సరంలో 387 కిలోమీటర్ల రహదారులు పూర్తయ్యాయి.

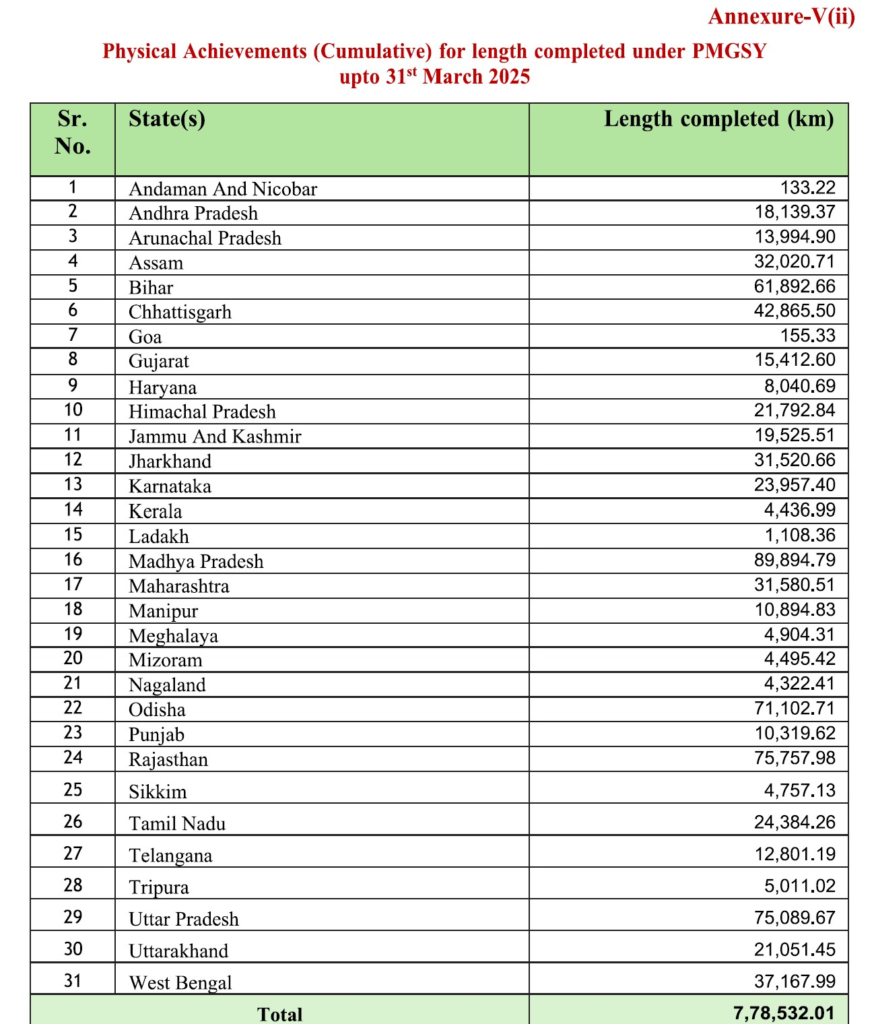

ఈ ఏడాది చివరికి మొత్తం సమిష్టి పొడవు 18,139.37 కిలోమీటర్లకు చేరింది.

TDP ఆరోపణలు ఏమిటి?
కొన్ని TDP నేతలు ఇలా ఆరోపిస్తున్నారు: రాష్ట్రంలో రహదారి పనులు తగ్గాయని.
| సంవత్సరం | ఆమోదించిన రహదారులు | పూర్తైనవి |
|---|---|---|
| 2019 | 1584 కిమీ | 301 కిమీ |
| 2020 | 1447 కిమీ + 2019 పెండింగ్ | 531 కిమీ |
| 2023 | 1231 కిమీ + పెండింగ్ పనులు | 369 కిమీ |
ఈ సంఖ్యలను చూపిస్తూ రహదారి పనులు మందగించాయని TDP విమర్శలు చేస్తోంది.
YSRCP కౌంటర్ ఏమిటి?
YSRCP నేతలు మాత్రం ఈ వాదనలను ఖండిస్తున్నారు.
వారి ప్రకారం, ఇక్కడ ఆమోదాలు (Sanctions) మరియు పెండింగ్ పనులు కలిపి చూపించి వాటిని పూర్తయిన పనులతో పోల్చడం సరైంది కాదని అంటున్నారు.
PMGSY నివేదికల్లో రెండు వేర్వేరు గణాంకాలు ఉంటాయి:
- Financial Year Completion Data – ఆ సంవత్సరం పూర్తయిన పనులు
- Cumulative Data – మొత్తం ప్రారంభం నుంచి ఇప్పటివరకు పూర్తయిన రహదారులు
ఈ రెండు గణాంకాలను కలిపి చూపించడం వల్లే గందరగోళం ఏర్పడిందని YSRCP నేతలు చెబుతున్నారు.
RCPLWEA పథకంపై మరో వివరణ
RCPLWEA పథకం కింద రహదారి ప్రతిపాదనలు ప్రతి సంవత్సరం తక్కువగా కనిపించడానికి కూడా ఒక కారణం ఉందని అధికారులు చెబుతున్నారు.
ఈ పథకం దేశంలోని నక్సల్ ప్రభావిత జిల్లాలకు మాత్రమే వర్తిస్తుంది.
ఆంధ్రప్రదేశ్లో మాత్రం కేవలం 1–2 జిల్లాలు మాత్రమే ఈ పథకం పరిధిలోకి వస్తాయి. అందువల్ల ప్రతిపాదనలు కూడా పరిమితంగానే ఉంటాయి.
మొత్తానికి… గణాంకాలు చెప్పేది ఇదే
PMGSY గణాంకాలపై ప్రస్తుతం రాజకీయ వాదోపవాదాలు కొనసాగుతున్నప్పటికీ, అధికారిక వార్షిక నివేదికలను పరిశీలిస్తే ప్రతి సంవత్సరం పూర్తైన రహదారి పనుల వివరాలు స్పష్టంగా కనిపిస్తున్నాయి.
పథకాల అమలు విధానం, అధికారిక నివేదికలు వంటి వివరాలను పరిశీలించకుండా AI ద్వారా వచ్చిన సమాధానాలు లేదా సోషల్ మీడియాలో ప్రచారం అవుతున్న చిత్రాలను నేరుగా నమ్మకూడదు. ముందుగా వాటిని ధృవీకరించుకోవడం అవసరం.
అలాగే RCPLWEA పథకం కింద ప్రతిపాదనలు తక్కువగా కనిపించడానికి కారణం కూడా ఉంది. ఆంధ్రప్రదేశ్లో ఈ పథకం కేవలం 1–2 నక్సల్ ప్రభావిత జిల్లాలకు మాత్రమే వర్తిస్తుంది, అందువల్ల ఈ పథకం కింద పనులు పరిమితంగానే ఉంటాయి.
